中建技運維團隊助力蘭州人行,順利完成機房搬遷

2019-01-16   作者:admin

在公司總部的領導和大力支持下

甘青區域運維團隊

協助中國人民銀行蘭州中心支行

順利的完成了省級數據中心的搬遷工作

集中的體現了公司強大的技術力量

資源調動能力和不怕吃苦的工作精神


前期準備

01

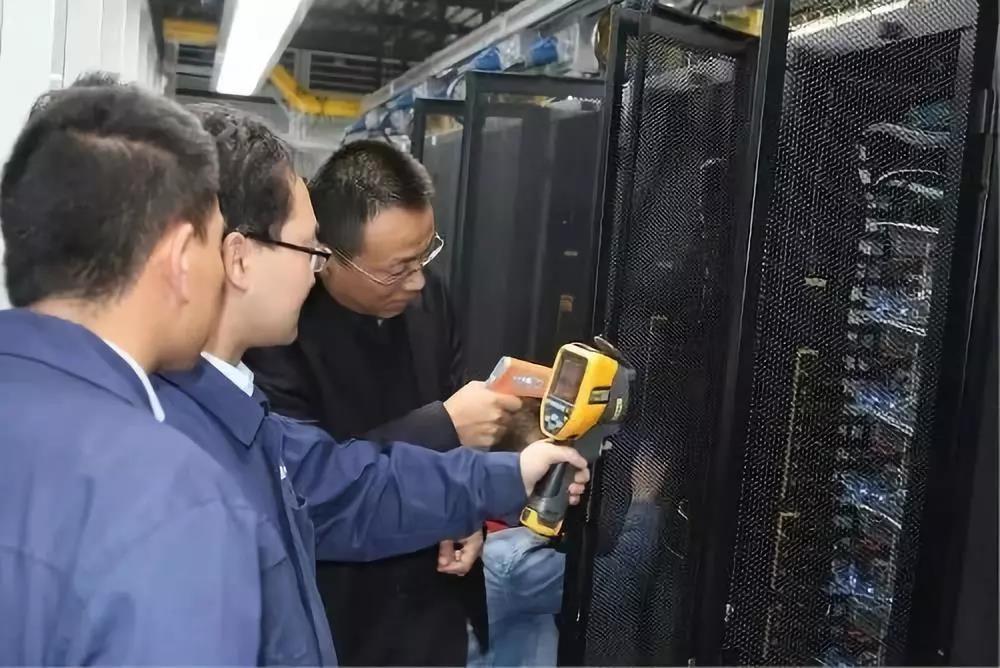

在搬遷前一周,公司總部的測試團隊在區域負責人的統一組織協調下,與項目全體運維人員加班加點完成了全面的機房基礎設施驗證測試工作。按照切換操作流程,規范操作、發現問題、解決問題,順利完成了市電互投驗證、應急柴油發電機加電切換、UPS獨立供電驗證等關鍵性基礎工作,為接下來的搬遷工作提供保障。





正式啟動

02

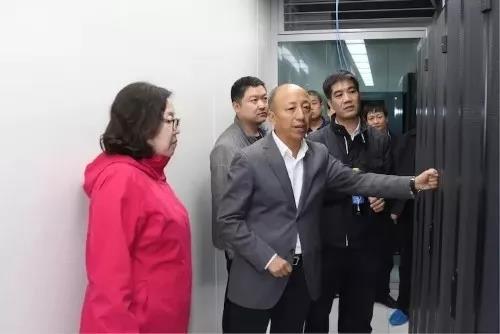

2018年9月30日下午18時正式啟動,蘭州中心支行主要領導親臨現場指導搬遷工作,科技、清算運維團隊及服務廠商、專業搬遷等共150余人參與搬遷。



至10月1日晚23時,重要設備均已上架加電,我司運維團隊立即開始巡檢工作,并加大巡檢頻次,確保設備運行環境正常。到10月2日晚,科技、清算、網絡辦公、外管、國庫系統設備全部搬遷安裝完畢。均已進入網絡調試,設備跳線階段。在我運維人員的通力配合下10月3日上午10時50分,清算支付系統網絡連通,下午14時56分,清算恢復業務雙活運行,清算機房整體搬遷完畢。


隨后,項目負責人參加行方組織召開的現場協調會,匯報了機房搬遷期間基礎設施安全保障工作、機房設備環境等實際問題及搬遷進度,討論省級數據中心機房投入使用后的安全管理工作,要求中建技運維團隊開始全面接管省級數據中心機房的值班、維保工作。我運維團隊詳細排查了可能存在的安全隱患,確保機房搬遷順利進行和已上線設備安全穩定運行。

10月4日,在我運維人員的不懈努力下,人民銀行蘭州中心支行省級數據中心機房搬遷工作取得新進展,業務網虛擬化平臺及金融城域網等相關應用系統全部完成驗證,支付清算系統自切換至今運行正常,供配電系統、空調系統等運行正常。在此過程中,區域負責人、項目負責人、幾名技術主管均24小時守在項目上,為項目平穩割接提供了強有力的技術保障。


10月5日,科技機房搬遷完畢,機房供配電系統、空調系統、機房設備等運行正常,運維團隊對新機房進行細致的隱患排查,共排查問題30余項,行方領導人要求施工方盡快整改。


在科技、清算和甘肅銀行所屬運維人員密切配合下,在中國人民銀行蘭州中支科技處、清算中心領導和甘青區域經理楊振亮的帶頭和指揮下,我司運維團隊不怕吃苦,從上到下齊心協力,充分體現了我司在數據中心基礎設施運維、IT運維的專業價值。充分發揮基礎設施運維、IT運維組對機房設備設施的技術優勢,為整個遷移過程提供科學的意見和建議,同時也為客戶的設備提供更多的保護。


圓滿結束

03

至此中國人民銀行蘭州中心支行省級數據中心機房搬遷圓滿結束,但對于我運維團隊來說,這僅僅只是個開始,任重而道遠,我們將以中國人民銀行蘭州中心支行數據中心項目為窗口,秉承公司“建設最安全的數據中心、運營最安全的數據中心、做中國最安全的數據中心的服務商”的愿景,以甘青區域為主導,不斷強化技能、拓展區域。
